審計報告指,資助青年宿舍推行時間偏長,單位數目13年來未達標。

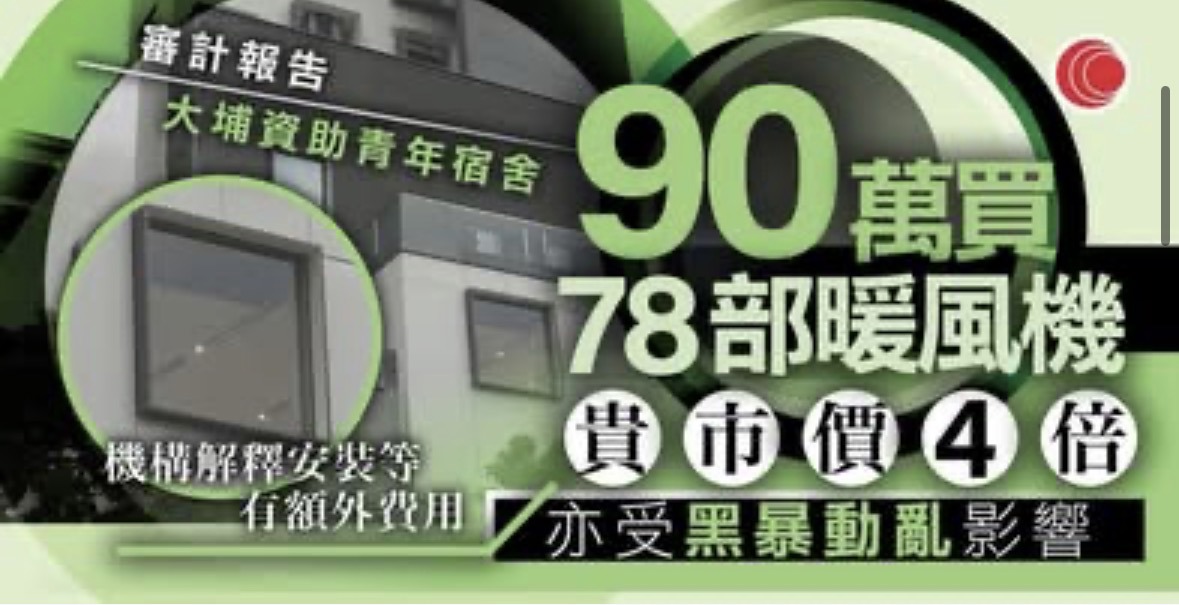

審計署指,政府目標提供3,000個單位,至今只有1,326伙啟用。五間青年宿舍延遲3至11年落成。其中位於上環的用地原定2016年落成,但預計要至明年才完工。又發現另一個已啟用的大埔項目,用與市價相差近五倍價錢,以90萬元採購78部浴室暖風機。營運機構解釋,安裝和運送產生額外費用,亦受「黑暴動亂」影響。
